放眼國內大環境、大趨勢,PPP模式作為一種新型投融資機制,自2013年底作為新生事物得到大力推廣。隨著三年多的發展,我國PPP模式進入發展快車道,全國各地?zé)崆楦邼q,都在積極試點和推廣,這讓PPP項目模式當之無愧地成為社會、經濟的熱門話題。

2015年初,中冶集團與金融機構共同設立千億級專項產業基金,對下屬子公司城市投資建設提供強有的資金支持。中國二十二冶集團緊跟中冶集團步伐,成立了PPP領導小組,重點跟蹤政府推出的PPP項目,并提出“1+5的區域、3+2的產品、四合一的團隊、一站式的服務”PPP項目實施基本理念,明確了在哪做、做什么、怎么做等關鍵問題,截至目前共有14個PPP項目落地實施。

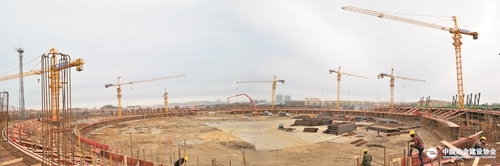

作為中國二十二冶集團落地的首個場館類PPP項目,平度奧體中心項目以落地早、推進快引起廣泛關注。

以平度奧體中心項目作為試水新興模式的首個項目,意義何在?

平度奧體中心總占地面積1150畝,其中體育場規劃占地約230畝,按15000座規模設置;體育館、游泳館合建,規劃占地約110畝,體育館按6000座規模設置,游泳館按1000座規模設置;體育學校規劃占地約60畝,設12個教學班。

對于平度市政府來說,2018年奧體中心建成后,將承辦山東省第24屆運動會籃球和國際摔跤等重要賽事,并加掛“國家青少年訓練基地”和“山東體彩游泳館”牌子,可謂意義重大。對中國二十二冶集團來說,平度項目是落地的首個場館類PPP項目。因為是新興的模式且自身運作能力有待提高,所以中國二十二冶集團在管理層面上給予了高度的重視和詳細的策劃,目的就是通過平度項目展示出二十二冶在管理上的硬實力,從而通過平度項目繼續深入了解PPP市場,進而占領平度市場,乃至青島、山東市場。

隨著平度項目的逐步推進,PPP模式運作與傳統模式相比較,優勢何在?

PPP模式的優勢很多。首先它緩解了建筑市場份額遞減帶來的壓力。就目前市場經濟來說,供需是不平衡的,如果平度項目以傳統模式公開招標,那么我們面對的將是50家以上的競爭者。但是通過PPP方式投標,因為我們是央企,具有較強的融資能力和綜合施工能力,所以說從項目的獲取上更為容易一些,可以說PPP模式給我們帶來了更多的機會。

第二個優勢是,作為PPP項目的社會資本方,雖然我們只占資本的一部分,但是作為發起人,我們直接就成為了總包方,以總包方的身份簽訂施工成包總合同的利潤是相當可觀的。就平度項目而言,山東2013定額下浮十個點是正常的,但是平度項目合同只下浮了三個點,預期利潤是比較高了。

第三個優勢是資金有保障。雖然PPP模式前期運作時間較長,但是它畢竟是中央政府主推、社會資本方投資、政府以特許經營及財政補貼的形式進行擔保的新興模式。只要簽訂合同,相應的預付款、工程款都能及時到位,資金上是有保障的。

最后一點,平度項目既然是政府類項目,那么與一些私營開發商開發的項目相比,從尾款回收到整個項目運作的風險上都比較小??梢哉f,透過平度項目,這些優勢體現出來得比較明顯,作為央企,應該抓住PPP放量的有利時機多做一些。

從2013年底我國大力推廣PPP模式以來,已經走過了3年的時光,PPP市場也經歷了冷淡期到熱情期。隨著項目的大量落地實施,PPP模式推廣初期忽略的問題也逐漸顯現,針對平度項目,弊端何在?

問題一是目前PPP項目沒有完整的法律約束,各地政府都有自己的政策和制度??墒亲犯降?,無論是政府方還是施工企業、社會資本,謀求的都是各自合理的責任。但是缺少了法律的約束,合同約定在確定性和完整性上的缺失導致PPP合同的執行力不強,使得政府方的延遲審批、不協調其他部門之行為無法得到有效約束。

問題二是前期運作時間長。就平度項目而言,2016年3月20日舉行開工儀式,一直到十月才拿到中標通知書。對此,中國二十二冶集團市場部做過分析,從發起到中標大概需要84個工作日,而這還是最短的時間。

問題三是存在不穩定因素,就是政府擔保的項目,到最后政府能否順利擔保,以及政府人員變更后能否履約的問題。針對這個問題,中國二十二冶集團在參與PPP項目時,會緊盯兩個方面。一個就是必須要有兩個報告,即財政可承受能力報告和物有所值報告,意思是政府本身推出的PPP項目必須是合法的;還有一個就是還款計劃和特許經營文件,要列入中長期的財政預算做保障。

針對現階段我國PPP模式發展存在問題,應該采取哪些應對措施?

第一個是合理辨識,分辨項目是真PPP項目還是假PPP項目。如果是真PPP項目,就會有政府出的各類文件;而且真PPP項目會列入財政部的監管,會控制它的投資和可行性方案等。

第二個是在現有的PPP項目中進行篩選,選出具有施工優勢,在后期運營中又有保證的項目。比如現在重點關注的綜合管廊、垃圾焚燒、污水處理、市政道路這些短平快項目,本身就是民生工程和政府支持的項目。同時,這些項目都是具有收費類性質的項目,后期的收費完全可以覆蓋前期的投入,所以說這些項目是未來發展PPP的最佳選擇。像河道處理、展覽館之類的純公益性、后期幾乎沒有收入的項目,選擇的時候應該慎重,它非??简炚恼\信和還款能力,主要因為此類項目沒有盈利能力,完全是靠財政收入作為支出,風險較大。

結合我國PPP模式發展現狀和平度項目推進情況,對PPP項目未來的發展趨勢有哪些展望?

PPP項目在中央政府力推、社會資本無處可去的情況下,會是未來建筑行業的主流模式,特別是政府類、公益類、民生類項目都會逐步采用這種模式。第一個是降低政府負債,第二個是盤活社會資本,第三個是充分整合社會資源,從一方主導到多方參與,大家各自承擔自己的責任,各自獲取自己的利益。

從政府層面,要降低負債,兼顧民生,打造公共項目;從企業層面,要取得相應的合同額,保證相應的產值,賺取充足的利潤;從社會資本方層面,現在投資渠道較少,民營企業風險較大,股票與房產市場逐步壓縮,PPP項目將成為社會資本的投資方向。從這三個層面考慮,下一步PPP的發展應該是大有作為。

隨著國家政策的大力扶持,PPP模式在我國將再次掀開嶄新的篇章。雖然暫時還有些困難,但中國二十二冶集團也要迎難而上,踏著國家PPP之路的節奏前行,為實現新的跨越式發展作出新的、更大的貢獻。 ?。ㄗ髡邌挝唬褐袊奔瘓F(tuán))
